一、ALC板材施工工藝概覽

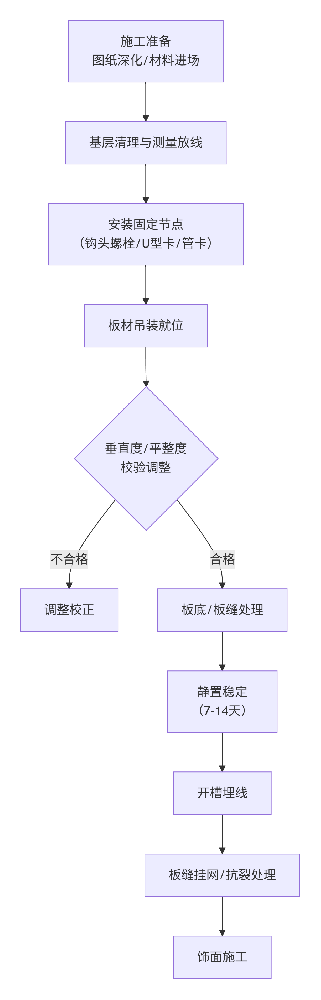

ALC(蒸壓輕質加氣混凝土)板材的施工遵循干法作業、快速裝配的原則,其標準工藝流程如下圖所示:

二、核心施工工藝與技術要點
1. 前期準備與深化設計
ALC板材施工成敗的關鍵在于提前介入、深化設計:
圖紙深化:應提前1-2個月與ALC板材供應商溝通,根據模數進行排版設計。結構梁底應盡量統一凈高,減少板材類型種數 。
運輸堆放:起吊必須使用尼龍吊帶(禁止鋼絲繩),捆綁于板材兩端600mm處。堆放層數不得超過兩層,板下兩端600mm處墊枕木 。
2. 固定節點設計與安裝
根據墻體位置和結構類型,選擇不同的固定節點做法:
| 節點類型 | 適用部位 | 做法要點 | 優勢 | 引用來源 |
|---|---|---|---|---|
| 鉤頭螺栓法 | 外墻板與鋼梁、樓板連接 | 鉤頭螺栓的絲扣端轉向室內,便于工人擰緊。定位角鋼外置。 | 造價低、配件易購、節點抗變形能力強、施工簡易。安裝效率提高60%,人工投入降低50%。 | |
| U型卡法 | 內墻板與鋼梁、樓板連接 | U型卡卡住板頂和板底,后期飾面可掩蓋。 | 造價低、施工簡便,安裝效率提高30%。 | |
| 管卡法 | 通用內隔墻 | 頂部批漿密實,下部用木楔塞緊,預留30mm縫隙。靜置7天后退木楔,填塞1:3水泥砂漿。 | 固定牢靠,避免鐵件外露。 |
對于鋼結構廠房等大跨度空間,可采用橫裝工藝:水平兩側通過專用支撐件、鉤頭螺栓、柱間隅撐與鋼柱滿焊形成整體,有效滿足防火分區要求 。
3. 板材安裝與校正
垂直度和平整度:板材吊裝就位后,立即進行垂直度(通常要求≤3mm)和平整度(通常要求≤2mm)的校驗調整。
4. 板縫處理與抗裂措施
板縫處理是防止墻體開裂的核心工序:
5. 水電開槽與洞口處理
ALC板材嚴禁在安裝后隨意鑿洞,必須遵循嚴格的時間節點:
6. 特殊場景施工工藝
| 場景 | 技術挑戰 | 解決方案 | 應用效果 | 引用來源 |
|---|---|---|---|---|
| 超高外墻 | 層高>6m,超過板材生產極限長度 | 采用“短板+圈梁+長板”拼接法施工:先立短板、澆筑圈梁、再立長板。 | 解決板材拼接難題,滿足抗風壓要求,比砌筑節省40%工期。 | |
| 鋼結構廠房防火隔墻 | 跨度大、防火要求高 | 采用橫裝工藝,增加柱間隅撐,ALC板與鋼柱滿焊連接。 | 200mm厚板耐火極限>4小時,保證結構整體抗震性能。 |
三、驗收標準與質量控制
ALC板材施工驗收應重點關注:
固定節點:鉤頭螺栓、U型卡是否按圖施工,焊接是否牢固。
板縫處理:網格布鋪設是否到位,砂漿填塞是否密實。
垂直平整:墻面垂直度、平整度是否符合規范(通常允許偏差≤3mm)。
開槽修補:是否在規定時間后開槽,修補是否平整抗裂。
